SLA giao hàng đồng phục không nên chỉ ghi một câu “giao hàng vào ngày…” mà cần chia thành các mốc có thể kiểm tra: nhận đủ đầu vào, duyệt thiết kế, duyệt mẫu thật, chốt số lượng và size, sản xuất, kiểm tra chất lượng, giao hàng, nghiệm thu và xử lý sản phẩm chưa đạt.
Mỗi mốc cần xác định rõ bên phụ trách, thời hạn phản hồi, điều kiện được xem là hoàn thành và ảnh hưởng đến lịch giao nếu có thay đổi. Cách ghi này giúp doanh nghiệp theo dõi được đơn hàng đang ở đâu, đồng thời phân biệt chậm tiến độ do nhà cung cấp với trường hợp lịch bị dịch chuyển vì doanh nghiệp chưa duyệt mẫu hoặc thay đổi yêu cầu.
SLA trong bài được hiểu là thỏa thuận về mức độ dịch vụ và tiến độ thực hiện giữa doanh nghiệp với đơn vị may. Nội dung cụ thể vẫn cần điều chỉnh theo quy mô đơn hàng, độ phức tạp, nguồn nguyên liệu, địa điểm giao và thỏa thuận pháp lý của từng hợp đồng.
SLA giao hàng đồng phục là gì?
SLA giao hàng đồng phục là phần thỏa thuận quy định các mốc tiến độ, trách nhiệm phối hợp, tiêu chí hoàn thành và cách xử lý khi đơn hàng không diễn ra đúng kế hoạch.
Một SLA có thể nằm trực tiếp trong hợp đồng, phụ lục tiến độ hoặc biên bản xác nhận đơn hàng. Tên gọi không quan trọng bằng việc nội dung phải đủ cụ thể để hai bên cùng theo dõi và đối chiếu.
SLA không chỉ bảo vệ bên đặt hàng. Nhà cung cấp cũng cần một cơ chế xác định thời gian chờ doanh nghiệp duyệt mẫu, cung cấp bảng size hoặc xác nhận thay đổi. Nếu chỉ có ngày giao cuối cùng mà không quy định các đầu vào này, trách nhiệm rất dễ trở nên thiếu rõ ràng khi phát sinh chậm trễ.
Vì sao chỉ ghi ngày giao cuối cùng là chưa đủ?

Ngày giao hàng là kết quả của nhiều công đoạn phụ thuộc lẫn nhau. Xưởng không thể cắt vải hàng loạt khi mẫu chưa được duyệt, chưa thể chia chuyền chính xác nếu số lượng còn thay đổi và cũng khó đóng gói theo nhân sự khi bảng size chưa hoàn chỉnh.
Ví dụ, hợp đồng ghi giao ngày 30 nhưng không nói mẫu phải được duyệt trước ngày nào. Doanh nghiệp phản hồi mẫu vào ngày 20 và vẫn kỳ vọng giữ nguyên ngày giao. Nhà cung cấp lại cho rằng thời gian sản xuất phải được tính lại từ ngày duyệt mẫu. Cả hai cách hiểu đều có cơ sở nếu hợp đồng không quy định điểm bắt đầu tính tiến độ.
Một SLA rõ ràng cần trả lời được năm câu hỏi:
- Tiến độ bắt đầu được tính từ thời điểm nào?
- Mỗi bên phải cung cấp hoặc duyệt nội dung gì?
- Mỗi công đoạn được hoàn thành trong bao lâu?
- Điều gì xảy ra nếu một bên phản hồi chậm hoặc thay đổi yêu cầu?
- Giao hàng, nghiệm thu và hoàn tất hợp đồng được xác định như thế nào?
Những mốc tiến độ nên có trong hợp đồng may đồng phục
| Mốc tiến độ | Nội dung cần xác nhận | Điều kiện hoàn thành |
|---|---|---|
| 1. Kích hoạt đơn hàng | Hợp đồng, tạm ứng và hồ sơ đầu vào | Nhà cung cấp xác nhận đã nhận đủ |
| 2. Chốt thiết kế | Kiểu dáng, màu, logo và cấu hình sản phẩm | Có bản duyệt cuối bằng văn bản |
| 3. Chốt nguyên liệu | Vải, màu vải, phụ liệu, kỹ thuật in hoặc thêu | Mẫu vật hoặc mã nguyên liệu được duyệt |
| 4. May và duyệt mẫu thật | Phom, thông số, đường may, logo và cảm giác mặc | Biên bản hoặc tin nhắn duyệt mẫu cuối |
| 5. Khóa số lượng và bảng size | Số lượng theo sản phẩm, giới tính, size và địa điểm | File tổng hợp được hai bên xác nhận |
| 6. Sản xuất hàng loạt | Lịch cắt, may, in thêu và hoàn thiện | Sản xuất theo đúng mẫu chuẩn đã duyệt |
| 7. Kiểm tra chất lượng | Số lượng, thông số, màu sắc, đường may và đóng gói | Lô hàng đạt tiêu chí kiểm tra đã thống nhất |
| 8. Giao hàng | Ngày, địa chỉ, người nhận và cách chia lô | Có biên bản giao nhận hoặc xác nhận vận chuyển |
| 9. Nghiệm thu | Thời gian kiểm đếm và phản hồi sai lệch | Có xác nhận đạt hoặc danh sách cần xử lý |
| 10. Khắc phục sau nghiệm thu | Sửa, đổi, may bù hoặc bổ sung hàng thiếu | Hoàn tất các nội dung đã được xác nhận |

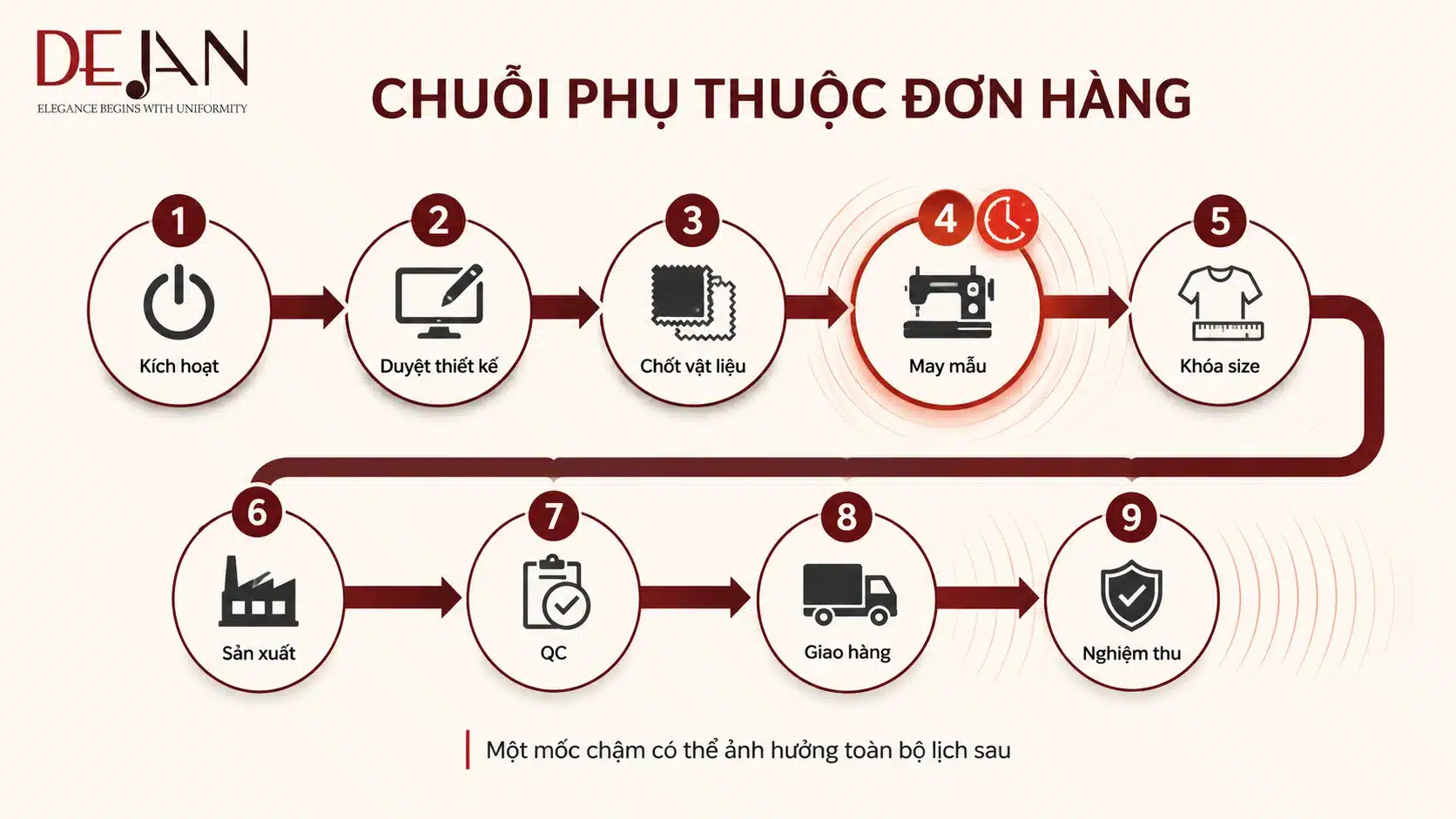

Mốc 1: Xác định chính xác ngày kích hoạt đơn hàng
Ngày ký hợp đồng chưa chắc đã là ngày bắt đầu sản xuất. Nhà cung cấp có thể vẫn đang chờ khoản tạm ứng, file logo, mẫu màu, danh sách sản phẩm hoặc thông tin người phụ trách duyệt.
Hợp đồng nên quy định một mốc T0 làm cơ sở tính các thời hạn tiếp theo. T0 có thể được xác lập khi nhà cung cấp đã nhận đủ:
- Hợp đồng hoặc đơn đặt hàng được xác nhận.
- Khoản tạm ứng theo thỏa thuận.
- File logo và quy chuẩn nhận diện cần thiết.
- Danh mục sản phẩm và số lượng dự kiến.
- Yêu cầu về kiểu dáng, chất liệu và ngày cần sử dụng.
- Thông tin đầu mối có quyền phản hồi và duyệt mẫu.
Nếu hợp đồng chỉ ghi “tiến độ 20 ngày” nhưng không xác định 20 ngày được tính từ lúc ký, đặt cọc hay duyệt mẫu, điều khoản này vẫn có khả năng tạo ra hai cách hiểu khác nhau.
Mốc 2: Chốt thiết kế và phạm vi chỉnh sửa
Mốc thiết kế cần ghi rõ nhà cung cấp gửi phương án đầu tiên trong bao lâu kể từ T0, doanh nghiệp phản hồi trong bao lâu và phạm vi gồm bao nhiêu vòng điều chỉnh.
Không nên dùng cụm từ “chỉnh sửa đến khi hài lòng” nếu không có giới hạn. Cách ghi này không xác định được thế nào là hoàn tất thiết kế và có thể khiến lịch may mẫu liên tục bị lùi.
Một mốc chốt thiết kế nên bao gồm:
- Bản vẽ mặt trước, mặt sau và các chi tiết cần thể hiện.
- Màu chính, màu phối và vị trí logo.
- Kiểu cổ, tay, túi, cúc, khóa hoặc phụ kiện.
- Phân loại thiết kế theo từng vị trí nhân sự.
- Số vòng chỉnh sửa đã gồm trong báo giá.
- Hình thức duyệt: email, biên bản hoặc hệ thống quản lý chung.
Hình ảnh thiết kế chỉ thể hiện định hướng. Màu sắc, độ rủ và bề mặt thực tế vẫn cần được xác nhận bằng mẫu vải và mẫu may thật.
Mốc 3: Duyệt vải, màu và phụ liệu

Tên gọi thương mại của vải không đủ để làm căn cứ duyệt. Hai loại vải cùng được gọi là kate, kaki hoặc tuyết mưa vẫn có thể khác nhau về thành phần, trọng lượng, độ co giãn, bề mặt và sắc độ.
Phụ lục hợp đồng nên lưu lại mã vải, màu, đơn vị cung cấp hoặc mẫu vật được hai bên ký xác nhận nếu đơn hàng yêu cầu độ đồng nhất cao. Các nội dung như cúc, khóa kéo, chỉ may, bo cổ và kỹ thuật thể hiện logo cũng cần được chốt ở mốc này.
Nếu nguyên liệu đã duyệt không còn đủ số lượng, SLA cần quy định nhà cung cấp phải thông báo trước khi thay thế. Không nên cho phép tự động đổi sang loại “tương đương” mà thiếu tiêu chí và xác nhận từ doanh nghiệp.
Mốc 4: May mẫu và duyệt mẫu thật

Mẫu thật là điểm kiểm soát quan trọng trước khi sản xuất hàng loạt. Doanh nghiệp nên thử mẫu trong tư thế đứng, ngồi, cúi, đưa tay và thực hiện những thao tác gần với công việc thực tế.
Biên bản duyệt mẫu nên xác nhận:
- Mẫu thuộc mã sản phẩm và size nào.
- Loại vải và màu vải được sử dụng.
- Phom dáng và thông số chính.
- Vị trí, kích thước, màu và kỹ thuật in hoặc thêu logo.
- Các điểm đã yêu cầu chỉnh sửa.
- Mẫu được duyệt có phải mẫu chuẩn cho sản xuất hàng loạt hay chưa.
- Ngày doanh nghiệp hoàn tất duyệt mẫu.
Nếu có nhiều mẫu cho lễ tân, quản lý, văn phòng hoặc vận hành, cần duyệt từng mã sản phẩm. Việc duyệt một chiếc sơ mi không đồng nghĩa tất cả áo khoác, quần, chân váy và phụ kiện còn lại đã được thông qua.
Doanh nghiệp có thể tham khảo thêm quy trình thiết kế và may đồng phục theo yêu cầu để xác định những điểm cần tham gia duyệt trước khi sản xuất.

Mốc 5: Khóa số lượng và bảng size

Ngày duyệt mẫu và ngày khóa bảng size có thể khác nhau. Nhà cung cấp chỉ nên lập kế hoạch cắt chính thức sau khi đã nhận đủ số lượng theo từng mã, giới tính và size.
File chốt số lượng cần có ít nhất:
- Tên hoặc mã sản phẩm.
- Số lượng theo từng size.
- Sản phẩm nam, nữ hoặc unisex.
- Số lượng dự phòng.
- Trường hợp cần may theo số đo riêng.
- Cách đóng gói theo người, phòng ban hoặc chi nhánh.
- Địa điểm nhận tương ứng với từng lô hàng.
Hợp đồng cũng nên xác định “ngày khóa dữ liệu”. Các thay đổi sau ngày này cần được xem là yêu cầu bổ sung và phải đánh giá lại chi phí, nguyên liệu cũng như lịch giao.
Mốc 6: Bắt đầu sản xuất hàng loạt
Mốc sản xuất không nhất thiết phải công khai mọi công đoạn nội bộ của xưởng, nhưng doanh nghiệp cần biết thời điểm đơn hàng chính thức được đưa vào sản xuất và ngày dự kiến hoàn thành.
Đối với đơn hàng lớn hoặc có nhiều cấu hình, có thể bổ sung các điểm cập nhật như:
- Hoàn tất chuẩn bị nguyên liệu.
- Hoàn tất cắt.
- Hoàn tất in hoặc thêu.
- Hoàn tất may.
- Chuyển sang kiểm tra và hoàn thiện.
Các mốc này nên dùng để phát hiện nguy cơ chậm sớm, không nên biến thành số liệu hình thức. Nếu không có người theo dõi và cơ chế phản hồi khi tiến độ lệch kế hoạch, việc thêm nhiều trạng thái cũng không tạo ra giá trị.

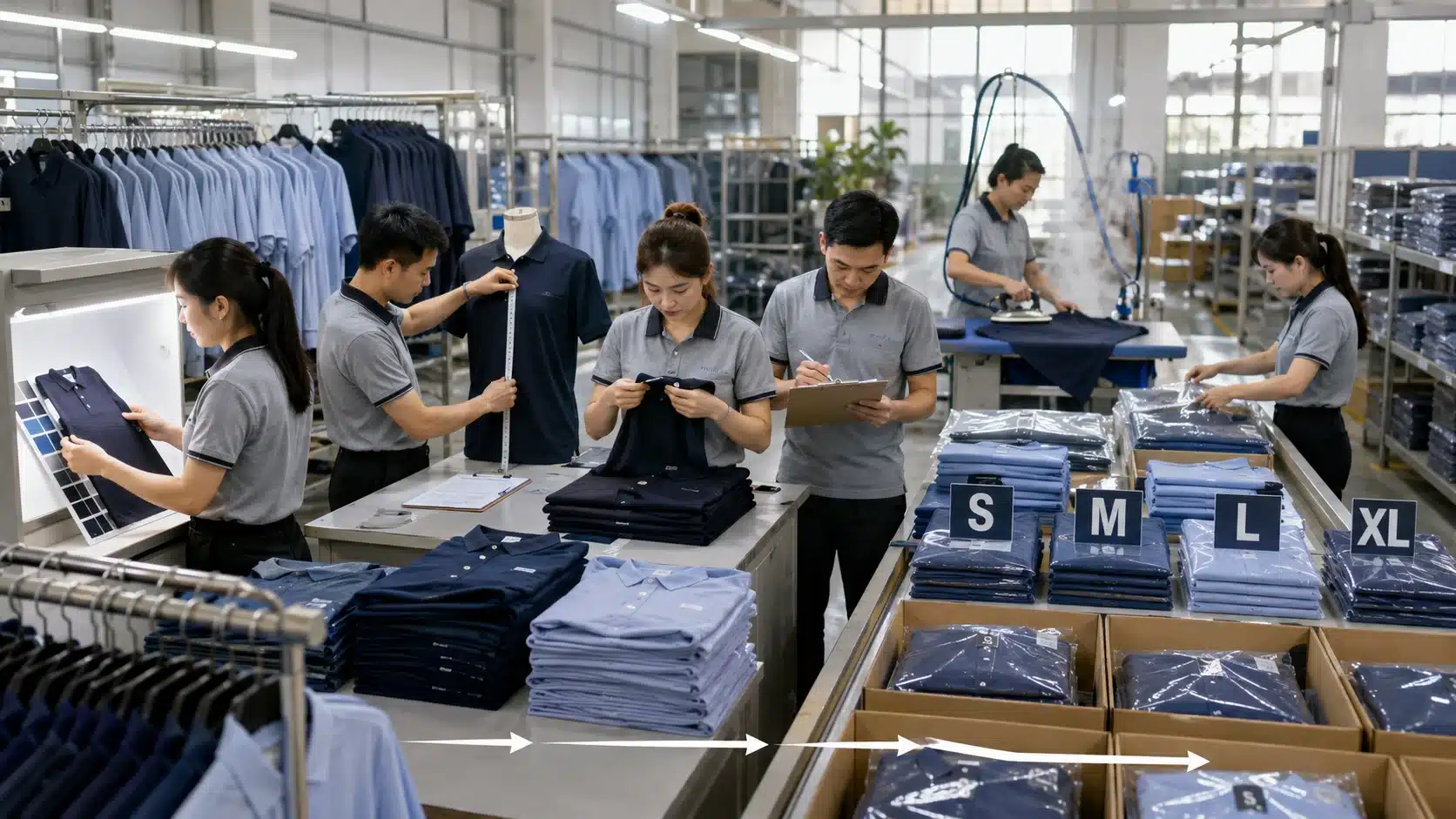

Mốc 7: Kiểm tra chất lượng trước giao hàng

“Hoàn thành sản xuất” và “sẵn sàng giao” là hai trạng thái khác nhau. Sau khi may xong, sản phẩm còn cần được kiểm tra, vệ sinh chỉ thừa, ủi, phân loại, đóng gói và đối chiếu số lượng.
SLA nên dành một khoảng thời gian riêng cho QC thay vì đặt ngày kết thúc may trùng với ngày giao. Các tiêu chí cần thống nhất có thể gồm:
- Đúng mẫu, chất liệu và màu đã duyệt.
- Đúng số lượng theo từng mã và size.
- Thông số nằm trong dung sai được chấp nhận.
- Logo đúng vị trí, kích thước và màu.
- Đường may không bị bỏ mũi, bung chỉ hoặc lệch rõ rệt.
- Sản phẩm không có vết bẩn, rách hoặc lỗi hoàn thiện.
- Đóng gói đúng danh sách đã xác nhận.
Với đơn hàng lớn, doanh nghiệp có thể thỏa thuận phương pháp kiểm tra theo mẫu hoặc kiểm tra toàn bộ đối với những tiêu chí quan trọng. Tỷ lệ lấy mẫu và ngưỡng chấp nhận phải được ghi rõ, tránh dùng cụm từ chung chung như “hàng đạt chất lượng”.
Mốc 8: Giao hàng và chuyển giao rủi ro vận chuyển
Ngày xuất hàng khỏi xưởng không đồng nghĩa với ngày doanh nghiệp nhận hàng. Hợp đồng cần phân biệt rõ thời điểm bàn giao cho đơn vị vận chuyển và thời điểm giao đến địa chỉ nhận.
Mốc giao hàng nên xác định:
- Ngày hoặc khoảng thời gian giao dự kiến.
- Ngày làm việc hay ngày theo lịch.
- Địa chỉ và người nhận tại mỗi điểm giao.
- Đơn vị chịu chi phí vận chuyển.
- Hình thức bốc xếp và bàn giao.
- Chứng từ đi kèm.
- Cách xử lý khi người nhận vắng mặt hoặc từ chối nhận không có căn cứ.
- Trách nhiệm khi hàng bị thất lạc hoặc hư hỏng trong quá trình vận chuyển.
Nếu doanh nghiệp cần hàng cho lễ khai trương hoặc sự kiện, ngày giao theo hợp đồng nên sớm hơn ngày sử dụng thực tế. Khoảng đệm giúp đội ngũ còn thời gian kiểm đếm, phát cho nhân viên và xử lý một số trường hợp cần điều chỉnh.
Mốc 9: Nghiệm thu sau khi nhận hàng

Ký biên bản nhận kiện hàng chỉ xác nhận doanh nghiệp đã nhận số kiện hoặc số thùng, chưa chắc đồng nghĩa toàn bộ sản phẩm bên trong đã được nghiệm thu về chất lượng.
SLA nên tách hai bước:
- Giao nhận: kiểm tra số kiện, tình trạng bao bì và chứng từ.
- Nghiệm thu: mở hàng, đối chiếu sản phẩm, số lượng, size và tiêu chí chất lượng.
Doanh nghiệp cần có một khoảng thời gian hợp lý để kiểm tra và gửi danh sách sai lệch. Phản hồi nên kèm mã sản phẩm, size, số lượng, hình ảnh và mô tả lỗi để nhà cung cấp có đủ căn cứ xử lý.
Không nên quy định rằng doanh nghiệp mất toàn bộ quyền phản hồi ngay sau khi ký nhận vận chuyển. Ngược lại, cũng không nên để thời gian nghiệm thu mở vô thời hạn vì nhà cung cấp sẽ không biết khi nào đơn hàng được xem là hoàn tất.
Mốc 10: Sửa, đổi hoặc may bù sản phẩm chưa đạt
SLA cần phân biệt ít nhất ba nhóm phát sinh:
- Lỗi từ nhà cung cấp: sai mẫu, sai thông số đã duyệt, thiếu số lượng, lỗi đường may hoặc sai logo.
- Sai lệch dữ liệu từ doanh nghiệp: chọn nhầm size, gửi thiếu nhân sự hoặc thay đổi danh sách sau khi khóa dữ liệu.
- Thay đổi nhu cầu sau giao hàng: tuyển mới, đổi vị trí, tăng số lượng hoặc yêu cầu chỉnh thiết kế.
Ba trường hợp này không nên áp dụng cùng một chính sách. Sản phẩm sai so với mẫu và dữ liệu đã duyệt cần có phương án khắc phục khác với trường hợp nhân viên tự chọn nhầm size hoặc doanh nghiệp phát sinh người mới.
Hợp đồng nên ghi rõ thời gian nhà cung cấp xác nhận phản ánh, thời gian đề xuất phương án và mốc dự kiến hoàn thành sửa, đổi hoặc may bù.

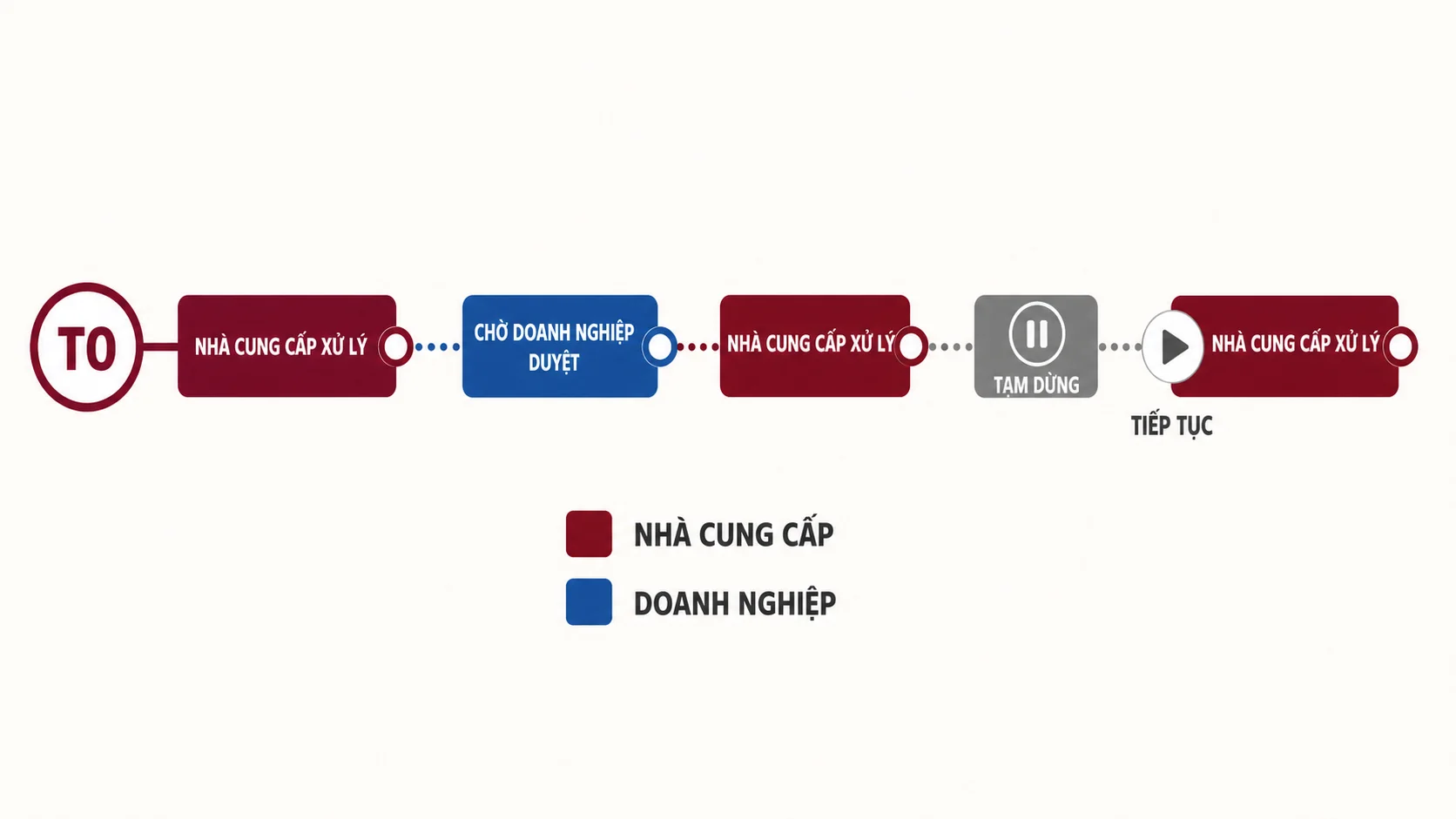

Cách xác định thời gian bắt đầu và tạm dừng SLA

Đây là phần thường bị bỏ sót nhất. Nếu doanh nghiệp cần ba ngày để duyệt mẫu, ba ngày đó có được tính vào thời gian sản xuất của nhà cung cấp hay không?
Phụ lục tiến độ nên quy định:
- Đơn vị tính là ngày làm việc hay ngày theo lịch.
- Thời điểm bắt đầu của từng mốc.
- Thời hạn doanh nghiệp phải phản hồi.
- Trường hợp nào đồng hồ SLA được tạm dừng.
- Cách thông báo khi tiến độ bị tạm dừng.
- Cách xác lập lại ngày giao sau khi nhận đủ phản hồi.
Nhà cung cấp không nên được quyền tự động lùi lịch mà không thông báo. Khi một đầu vào bị chậm, cần gửi xác nhận bằng văn bản về nội dung còn thiếu, tác động đến công đoạn nào và ngày giao dự kiến mới.
Ngược lại, việc doanh nghiệp phản hồi chậm ở một công đoạn cũng không nên được dùng làm lý do để miễn trách nhiệm cho mọi chậm trễ không liên quan ở các công đoạn sau. Ảnh hưởng đến tiến độ cần được đánh giá dựa trên mối liên hệ thực tế.
Yêu cầu thay đổi ảnh hưởng đến SLA như thế nào?

Sau khi duyệt mẫu, doanh nghiệp vẫn có thể muốn đổi màu, thay vải, tăng logo, điều chỉnh phom hoặc bổ sung số lượng. Đây không còn là phản hồi thông thường mà là yêu cầu thay đổi phạm vi đơn hàng.
Mỗi yêu cầu thay đổi nên có phiếu hoặc nội dung xác nhận gồm:
- Mô tả yêu cầu cũ và yêu cầu mới.
- Công đoạn sản xuất tại thời điểm thay đổi.
- Nguyên liệu hoặc sản phẩm đã được thực hiện.
- Chi phí phát sinh nếu có.
- Phần sản phẩm có thể bị ảnh hưởng.
- Lịch giao điều chỉnh.
- Người có thẩm quyền phê duyệt thay đổi.
Không nên triển khai thay đổi chỉ qua một cuộc gọi vì sau đó rất khó xác định nội dung nào đã được chấp thuận. Với thay đổi nhỏ không ảnh hưởng tiến độ, nhà cung cấp vẫn nên xác nhận bằng văn bản để cập nhật mẫu chuẩn.
Nên quy định giao một lần hay chia thành nhiều đợt?
Giao nhiều đợt có thể hữu ích khi doanh nghiệp cần ưu tiên đồng phục cho sự kiện, một chi nhánh sắp khai trương hoặc nhóm nhân sự phải sử dụng trước. Tuy nhiên, chia lô cũng làm tăng việc kiểm đếm, vận chuyển và quản lý nghiệm thu.
Nếu giao theo đợt, hợp đồng cần ghi:
- Sản phẩm và số lượng của từng đợt.
- Ngày giao của từng đợt.
- Địa điểm nhận.
- Đợt nào mang tính ưu tiên.
- Thanh toán được tính theo từng đợt hay toàn bộ đơn hàng.
- Nghiệm thu và xử lý lỗi riêng cho từng đợt.
Không nên ghi “có thể giao từng phần” mà không có số lượng tối thiểu. Nhà cung cấp có thể giao một phần rất nhỏ nhưng vẫn cho rằng đã đáp ứng tiến độ, trong khi số hàng đó không đủ để doanh nghiệp đưa vào sử dụng.
Thông báo nguy cơ trễ tiến độ cần có nội dung gì?

Một SLA thực tế không chỉ quy định hậu quả sau khi đã trễ. Quan trọng hơn là cơ chế cảnh báo sớm để doanh nghiệp còn thời gian điều chỉnh kế hoạch.
Khi nhận thấy nguy cơ chậm, nhà cung cấp nên thông báo:
- Mốc đang bị ảnh hưởng.
- Nguyên nhân đã xác định.
- Số lượng hoặc mã sản phẩm liên quan.
- Ngày hoàn thành theo kế hoạch cũ và dự kiến mới.
- Biện pháp khắc phục.
- Khả năng giao trước một phần đạt yêu cầu.
- Thời điểm cập nhật tiến độ tiếp theo.
Doanh nghiệp cũng cần thông báo sớm nếu chưa thể duyệt, chưa chốt danh sách hoặc muốn thay đổi phạm vi. SLA chỉ hoạt động khi trách nhiệm cập nhật được áp dụng cho cả hai bên.
Cách quy định xử lý khi không đạt SLA
Hợp đồng không nên chỉ ghi “trễ sẽ chịu trách nhiệm” vì cụm từ này không cho biết trách nhiệm cụ thể là gì. Hai bên cần thống nhất cơ chế xử lý tương ứng với mức độ ảnh hưởng.
Các phương án có thể được xem xét gồm:
- Yêu cầu nhà cung cấp lập kế hoạch khắc phục.
- Ưu tiên hoàn thành nhóm sản phẩm cần sử dụng trước.
- Giao một phần nếu số lượng đó có giá trị sử dụng thực tế.
- Thực hiện lại sản phẩm không đạt.
- Điều chỉnh chi phí hoặc áp dụng chế tài theo hợp đồng.
- Chấm dứt phần nghĩa vụ không thể tiếp tục thực hiện trong trường hợp nghiêm trọng.
Mức phạt, bồi thường, hoàn trả hoặc chấm dứt hợp đồng cần được bộ phận pháp lý rà soát theo loại hợp đồng và quy định áp dụng. Không nên sao chép nguyên một điều khoản trên mạng vì giá trị đơn hàng, mức độ thiệt hại và trách nhiệm của các bên có thể hoàn toàn khác nhau.
Mẫu bảng SLA tiến độ để đưa vào phụ lục hợp đồng
| Công việc | Bên thực hiện | Thời hạn gợi ý cách ghi | Đầu ra cần xác nhận |
|---|---|---|---|
| Xác nhận đủ hồ sơ đầu vào | Nhà cung cấp | T0 + ___ ngày làm việc | Email xác nhận kích hoạt đơn hàng |
| Gửi thiết kế lần đầu | Nhà cung cấp | T0 + ___ ngày làm việc | File thiết kế |
| Phản hồi thiết kế | Doanh nghiệp | Trong ___ ngày từ khi nhận | Nội dung phản hồi tổng hợp |
| Gửi mẫu vải và phụ liệu | Nhà cung cấp | Sau khi chốt thiết kế ___ ngày | Bộ mẫu hoặc mã vật liệu |
| May mẫu thật | Nhà cung cấp | Sau khi duyệt vải ___ ngày | Mẫu hoàn chỉnh |
| Duyệt mẫu thật | Doanh nghiệp | Trong ___ ngày từ khi nhận mẫu | Biên bản duyệt mẫu |
| Chốt số lượng và size | Doanh nghiệp | Trước ngày ___ | File số lượng cuối |
| Sản xuất hàng loạt | Nhà cung cấp | Từ ngày ___ đến ngày ___ | Lô hàng hoàn thiện |
| Kiểm tra chất lượng | Nhà cung cấp/hai bên | Từ ngày ___ đến ngày ___ | Biên bản hoặc báo cáo QC |
| Giao hàng | Nhà cung cấp | Trước ___ giờ, ngày ___ | Biên bản giao nhận |
| Nghiệm thu | Doanh nghiệp | Trong ___ ngày từ khi nhận | Biên bản nghiệm thu/danh sách lỗi |
| Khắc phục sai lệch | Nhà cung cấp | Trong ___ ngày sau xác nhận | Hàng sửa, đổi hoặc may bù |
Các khoảng thời gian trong bảng cần được hai bên điền theo năng lực sản xuất và đặc điểm đơn hàng thực tế. Đây là cấu trúc quản lý tiến độ, không phải cam kết thời gian mặc định cho mọi đơn hàng.
Những lỗi thường gặp khi viết SLA giao hàng đồng phục
Dùng ngày ký hợp đồng làm ngày sản xuất mặc định
Hợp đồng đã ký nhưng thiếu mẫu vải, bảng size hoặc tạm ứng thì xưởng chưa chắc có thể triển khai. Cần xác định riêng ngày kích hoạt đơn hàng.
Không quy định thời hạn duyệt của doanh nghiệp
SLA chỉ ràng buộc thời gian của nhà cung cấp sẽ mất cân bằng nếu doanh nghiệp có thể phản hồi không giới hạn nhưng ngày giao cuối vẫn giữ nguyên.
Không có mẫu chuẩn để nghiệm thu
Nếu không lưu mẫu, mã vải hoặc thông số đã duyệt, hai bên có thể đánh giá sản phẩm theo cảm nhận khác nhau.
Gộp giao hàng với nghiệm thu
Người nhận hàng có thể chỉ kiểm tra số thùng. Các lỗi về size, logo và đường may thường chỉ được phát hiện sau khi mở và phân loại.
Không kiểm soát thay đổi sau khi chốt
Một thay đổi tưởng nhỏ như tăng kích thước logo hoặc đổi loại cúc vẫn có thể ảnh hưởng nguyên liệu, mẫu và lịch sản xuất.
Ghi thời gian nhưng không ghi ngày làm việc hay ngày theo lịch
Khoảng thời gian đi qua cuối tuần hoặc kỳ nghỉ có thể tạo ra chênh lệch đáng kể giữa hai cách tính.
Cho phép gia hạn bằng lý do quá rộng
Cụm từ như “do nguyên nhân khách quan” chưa đủ cụ thể. Mọi thay đổi lịch cần có thông báo, bằng chứng phù hợp và đánh giá mức ảnh hưởng thực tế.
Doanh nghiệp đặt may lần đầu có thể xem thêm những sai lầm khi đặt may đồng phục công sở để kiểm tra các rủi ro liên quan đến mẫu, size, chất liệu và hợp đồng.
Checklist kiểm tra SLA trước khi ký hợp đồng
- Đã xác định rõ T0 và điều kiện kích hoạt đơn hàng.
- Tiến độ được tính theo ngày làm việc hay ngày theo lịch.
- Có thời hạn gửi và phản hồi thiết kế.
- Có mốc duyệt mẫu vải, phụ liệu và mẫu may thật.
- Mỗi mã sản phẩm đều có mẫu hoặc thông số chuẩn.
- Có ngày khóa số lượng và bảng size.
- Thay đổi sau khi khóa dữ liệu có quy trình xác nhận riêng.
- Thời gian sản xuất và QC được tách thành hai giai đoạn.
- Ngày xuất xưởng và ngày nhận hàng được phân biệt rõ.
- Có danh sách giao theo địa điểm, phòng ban hoặc nhân sự.
- Giao từng phần phải có số lượng và giá trị sử dụng cụ thể.
- Có thời hạn nghiệm thu sau khi nhận hàng.
- Có tiêu chí phân loại lỗi và dung sai thông số.
- Có thời hạn sửa, đổi hoặc may bù hàng chưa đạt.
- Có cơ chế thông báo sớm khi xuất hiện nguy cơ chậm.
- Các chế tài đã được người phụ trách pháp lý rà soát.
Câu hỏi thường gặp
SLA giao hàng có phải là ngày giao cuối cùng không?
Không. Ngày giao cuối cùng chỉ là một phần của SLA. Một SLA đầy đủ còn quy định mốc duyệt mẫu, chốt size, sản xuất, kiểm tra, giao nhận, nghiệm thu và xử lý sai lệch.
Thời gian may nên tính từ ngày ký hợp đồng hay ngày duyệt mẫu?
Hai bên cần quy định rõ trong hợp đồng. Với đơn hàng thiết kế theo yêu cầu, thời gian sản xuất hàng loạt thường chỉ có thể xác lập chắc chắn sau khi mẫu, nguyên liệu, số lượng và bảng size đã được chốt.
Doanh nghiệp duyệt mẫu chậm thì ngày giao có tự động lùi không?
Không nên tự động lùi mà không có thông báo. SLA cần quy định thời gian phản hồi, mức ảnh hưởng và cách nhà cung cấp xác nhận lịch giao mới khi doanh nghiệp chậm cung cấp đầu vào.
Giao đủ số lượng có được xem là hoàn thành hợp đồng không?
Chưa chắc. Sản phẩm còn phải được đối chiếu với mẫu, thông số, size, logo và các tiêu chí chất lượng đã thống nhất. Giao nhận và nghiệm thu nên được quy định thành hai mốc riêng.
Có nên yêu cầu báo cáo tiến độ hằng ngày không?
Không cần thiết với mọi đơn hàng. Cập nhật quá thường xuyên có thể tạo thêm công việc nhưng không cải thiện khả năng kiểm soát. Nên yêu cầu báo cáo tại các mốc quan trọng hoặc ngay khi xuất hiện nguy cơ lệch tiến độ.
Đơn hàng cần gấp có thể bỏ qua bước may mẫu không?
Có thể rút gọn quy trình trong một số trường hợp dùng mẫu có sẵn hoặc đặt bổ sung đúng cấu hình cũ. Với thiết kế mới, bỏ qua mẫu thật làm tăng rủi ro sai phom, màu, chất liệu và logo trên toàn bộ lô hàng.
Nên đặt ngày giao trước sự kiện bao lâu?
Không có một khoảng đệm phù hợp cho mọi đơn hàng. Doanh nghiệp cần tính thời gian kiểm đếm, cấp phát, thử mặc và khắc phục các trường hợp phát sinh. Đơn càng lớn, nhiều chi nhánh hoặc nhiều size đặc biệt thì khoảng đệm càng cần được cân nhắc kỹ.
Ai nên là người duyệt tiến độ và mẫu đồng phục?
Doanh nghiệp nên chỉ định một đầu mối có quyền tổng hợp phản hồi và xác nhận. Nếu thiết kế, nhân sự, mua hàng và ban lãnh đạo gửi yêu cầu riêng lẻ, nhà cung cấp có thể nhận được các chỉ đạo mâu thuẫn và không xác định được phiên bản cuối.
Kiểm soát tiến độ đặt may đồng phục cùng DeJan
SLA giao hàng hiệu quả không phải là một lịch trình càng ngắn càng tốt. Giá trị của SLA nằm ở việc mỗi bên biết mình cần hoàn thành nội dung gì, vào thời điểm nào và cách xử lý khi điều kiện ban đầu thay đổi.
DeJan triển khai đơn hàng theo các bước từ tiếp nhận yêu cầu, thiết kế, chọn chất liệu, may mẫu, chốt cấu hình đến sản xuất, kiểm tra và giao hàng. Doanh nghiệp có thể đối chiếu chi tiết tại quy trình sản xuất đồng phục tại DeJan.
Để lập tiến độ phù hợp, doanh nghiệp nên cung cấp sớm số lượng, danh sách sản phẩm, bảng size, mẫu tham khảo, logo, ngày cần sử dụng và địa điểm giao hàng. Với đơn hàng nhiều chi nhánh hoặc cần chia đợt, nên gửi thêm kế hoạch phân bổ để xây dựng lịch sản xuất và giao nhận ngay từ đầu.
- Hotline: 0936 072 768 hoặc 0282 216 1189
- Địa chỉ: 6 đường số 9, Khu dân cư Him Lam 2, Xã Bình Hưng, Thành phố Hồ Chí Minh, Việt Nam
- Fanpage: Đồng phục DeJan
